Bauprojekte
Spital Interlaken: Neubau Haus E
Die Spitäler fmi AG investiert in die Zukunft und passt ihre Infrastrukturen laufend den neuen Erfordernissen an. So erweitert und erneuert sie die Gebäude in Unterseen, welche ursprünglich zwischen 1905 und 1974 erbaut wurden. Seit 2012 wurden der Operationstrakt und das Notfallzentrum erneuert sowie das Bettenhaus saniert und aufgestockt.
In der aktuellen Bauetappe wird das Haus E, der älteste Gebäudekomplex auf dem Spitalcampus, samt Haupteingang mit einem Neubau ersetzt. Mitte Juni 2021 konnte die Spitäler fmi AG mit den Bauarbeiten beginnen. Dieses wird etappiert zurück- und neu aufgebaut. Der Neubau kommt an derselben Stelle zu stehen und soll 2025 fertig sein.
Am 19. Januar 2023 legten Architekt Heinz Brügger, Regierungsrat Pierre Alain Schnegg, Verwaltungsratspräsident Prof. Dr. Robert Zaugg und CEO Dr. med. Daniela Wiest (v. l. n. r.) den Grundstein für das neue Gebäude. Bis im Sommer 2023 wurde der Rohbau erstellt. Erste Abteilungen ziehen im Sommer 2024 in den neuen Gebäudeteil um.
Die Spitäler fmi AG setzt für die Bauarbeiten die modernsten Mittel ein, gleichwohl ist die Durchführung der Bauarbeiten nicht ohne Lärm und Erschütterungen möglich. Dafür bitten wir um Verständnis.

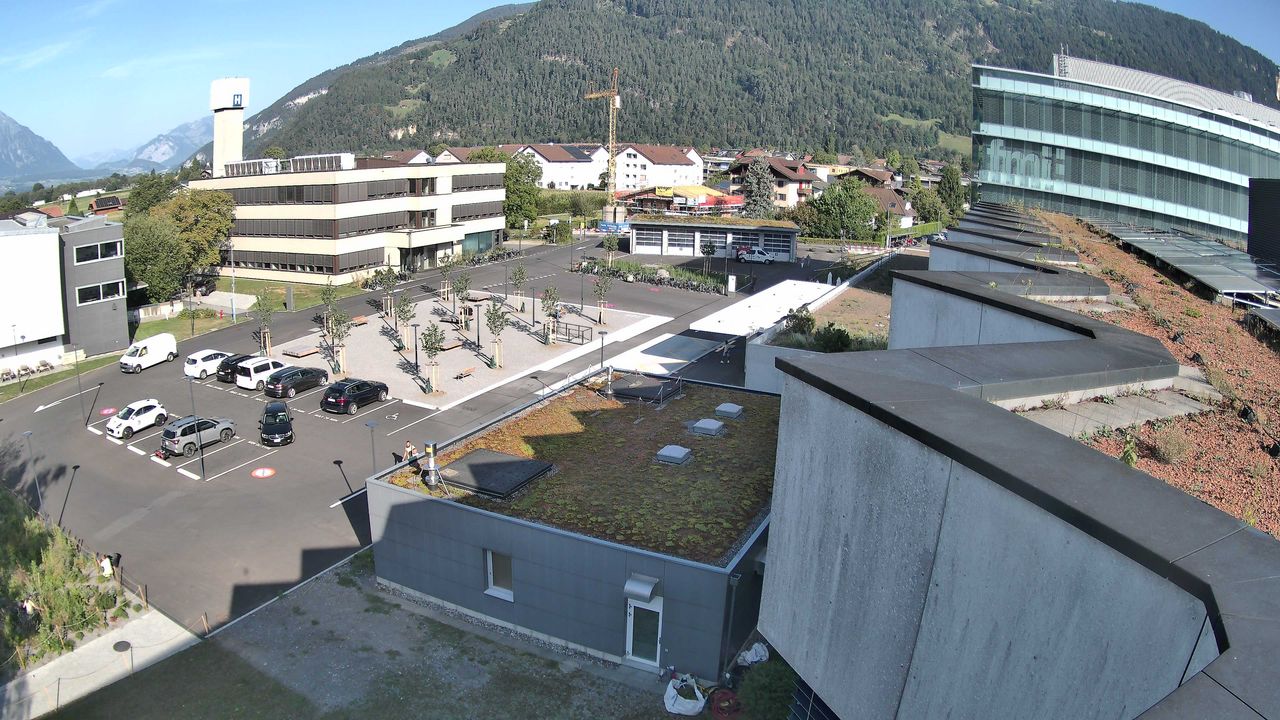

Blick auf die Baustelle
Mehr Platz und kürzere Wege
Das neue Gebäude wird gegenüber dem heutigen Bau 900 m² mehr Bruttogeschossfläche aufweisen und die Minergiestandards erfüllen. Es wird das Zentrum für ambulante medizinische Dienstleistungsangebote, eine Apotheke, eine Cafeteria sowie eine neue Bushaltestelle und Haupteingang umfassen. Die neue Infrastruktur wird die Zusammenarbeit der Mitarbeitenden erleichtern und den Aufenthalt für Patientinnen und Patienten angenehmer machen.
Gleichzeitig bleibt die örtliche Nähe mit dem Spital auf dem Campus wesentlich für die professionelle und kostengünstige Leistungserbringung. Denn sie ermöglicht die Nutzung vieler Synergien, egal ob es sich dabei um den Einsatz der Fachkräfte oder die Nutzung von kostspieligen Infrastrukturen und Geräten handelt.

Das Haus E wird bis Mitte 2025 in sechs Phasen rückgebaut und durch einen Neubau ersetzt.
Leitende Fachperson
Leiter Bau- und Grossprojekte
Hans-Heinrich Dieckmann
bauextra@spitalfmi.ch
Spital Interlaken: Mehr Platz und kurze Wege
«fmi Story», Juli 2022
Im neuen Gebäude sind künftig das Zentrum für Ambulante Medizin, Cafeteria und Apotheke untergebracht. Der Neubau bringt wesentlich mehr Platz und deutlich kürzere Wege. Ein Plus für alle.
